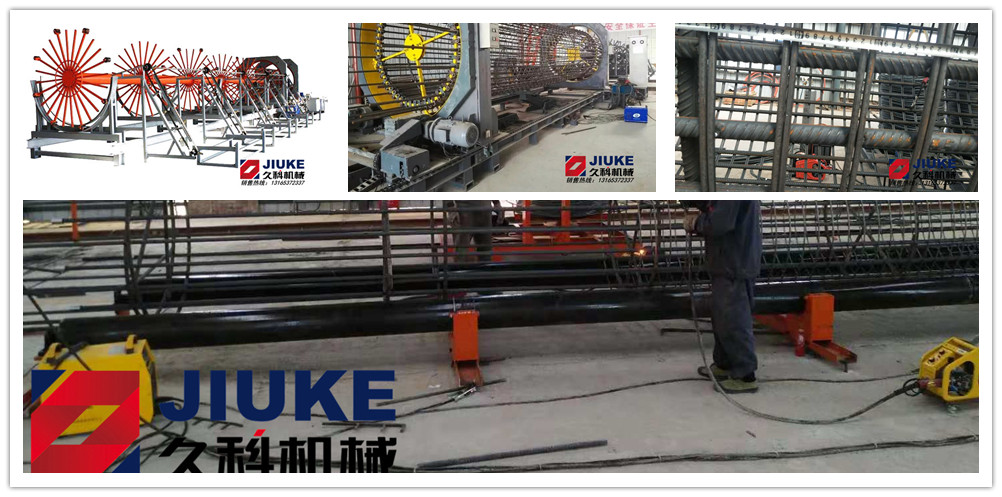

數控鋼筋籠滾焊機詳細操作步驟
-
第1步.主筋上料預先將主筋下料、對焊或套筒連接成圖紙所需長度,然后吊放于主筋儲料架上,以備用主筋儲料架,適合儲存2M——12米的鋼筋;整體采用H型鋼焊接組裝而成;并采用分?jǐn)?#32;式結構,間隔2米/個;便于
預先將主筋下料、對焊或套筒連接成圖紙所需長度,然后吊放于主筋儲料架上,以備用
主筋儲料架,適合儲存2M——12米的鋼筋;整體采用H型鋼焊接組裝而成;并采用分?jǐn)?式結構,間隔2米/個;便于拆裝和運輸
第2步.盤筋上料
將盤筋吊于放線架上,載重2T,高1.7M;立柱內徑可定制成伸縮型
第3步.主筋穿絲并夾緊
工人將主筋抖落分布于分料盤的圓周上;同時,穿入固定盤和移動盤環形模板的導管內;并在移動盤的導管內用螺栓夾緊
分料盤系統由6個分料盤組成,與固定盤相連,并可跟隨同步旋轉運動;端部的輥輪,可減少旋轉阻力
夾緊時,注意每根主筋的錯位長度,通常是1M左右
第4步.盤筋穿絲并纏繞固定
將盤筋穿過矯直機構至與主筋交叉焊接固定
第5步.焊接成型
起始焊接:在鋼筋籠的頭部,固定盤和移動盤同步旋轉運動,將盤筋并排連續繞幾圈;然后與主筋焊接牢固
正式焊接:固定盤和移動盤同步旋轉運動,移動盤同時向前移動,這樣
盤筋自動纏繞在主筋上,同時進行焊接,從而形成鋼筋籠產品
終止焊接:在鋼筋籠的尾部,兩盤繼續旋轉,暫停焊接,將盤筋并排繞幾圈;然后將盤筋端頭焊接在主筋上固定,完成焊接
國內一般采用CO2 保護焊機,焊渣少,焊接質量好;也可選用自動焊接機械手(價格另計),焊接速度為40-60點/分鐘
第6步.鋼筋籠與旋轉盤分離
切斷繞筋;移動盤前移,鋼筋籠與固定盤分離;松開主筋與移動盤模板導管的螺栓;
移動盤前移,鋼筋籠與移動盤分離
配套電動扳手,輕便快捷,提高工效
第7步.卸籠、降下液壓支撐
卸籠,行吊或人推滾下
在整個焊接過程中,為防止鋼筋籠因自重而變形,需配置3個液壓支撐裝置
專門設計的液壓站,采用國內通用的液壓元件,持久耐用、具有高互換性
第8步.移動盤復位、準備下一個循環
卸籠后,將移動盤復位,準備生產下一個籠子
第9步.加內箍筋
內加強筋彎弧機,專門配套,穩定耐用
預先內箍筋彎曲成型;鋼筋直徑16-28mm,箍筋直徑300-2500mm
待鋼筋籠卸下后,由人工將內箍筋點焊在鋼筋籠內部,起到加強支撐、防變形作用
第10步.成品
機械制作的鋼筋籠成品,外觀標準統一,間距均勻,纏繞緊密,同心度高,極易通過業主和監理的檢查
